Generalerneuerung zur Sicherung unserer Energieversorgung
Projektvorstellung
Projektvorstellung
Unser Respekt und unsere Hochachtung gilt jenen Pionieren, die vor knapp 100 Jahren eine Leitung errichteten, die über den gesamten Zeitraum solide, technisch höchst leistungsfähig und sicher die so wichtige Spitzen- und Regelenergie der Werksgruppe Obere Ill-Lünersee im Montafon zur Grenze brachte.
Aber auch jede noch so gut gewartete Infrastruktur hat ein altersbedingtes technisches Ablaufdatum. Das ist bei der 220-kV-Leitung Bürs - Hohenweiler mittlerweile erreicht. Daher beabsichtigen wir, die Leitung in den kommenden Jahren generalzuerneuern.

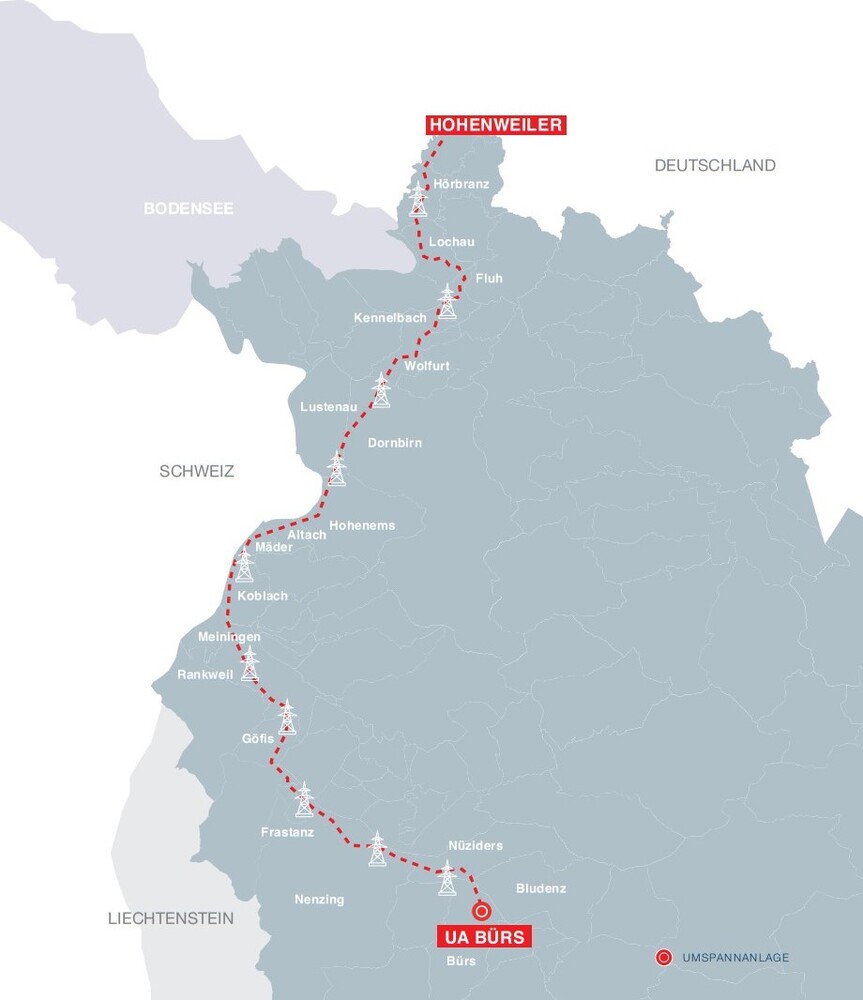

Die Leitung besteht seit 100 Jahren auf einer rechtlich durch Dienstbarkeiten gesicherten Trasse. Die trassengleiche Erneuerung ist deshalb für die illwerke vkw eine klare Vorgabe. Leitungslänge, Trasse, Standorte der Maste und vor allem auch Spannungsebene bleiben bei diesem Vorhaben unverändert.
In einer geplanten Bauzeit von rund 2 Jahren werden alle 259 Maste der Leitung abgebaut, wiederum fundiert, errichtet und beseilt. Das Mastbild wird zeitgemäß angepasst. Die Maste werden mit einem so genannten Viererbündel (vier dünne Seile im Verbund, statt einem dicken Seil) bespannt. Das bringt deutliche Vorteile in der Geräuschentwicklung. Moderate Masterhöhungen verbessern den Blitzschutz und sichern die Einhaltung aller Grenzwerte für elektrische und magnetische Felder. Eine Erhöhung der Stromtragfähigkeit ist Stand der Technik und stärkt die Ausfallsicherheit (n-1-Sicherheit).
